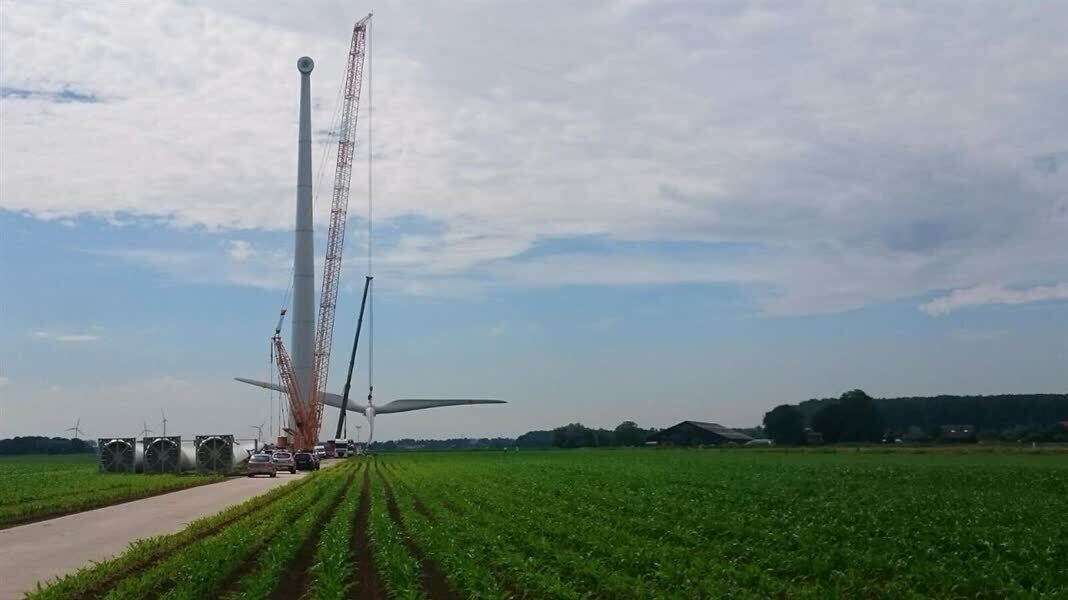

"Het is een heel lang traject geweest van zo'n 13 jaar", aldus Martijn Groenendaal van Lagerwey, het bedrijf dat de montage uitvoert. "Uiteindelijk realiseert iedereen zich steeds meer dat groene energie belangrijk is en dan komen dit soort project toch tot stand." Het takelen van de onderdelen trok veel bekijks. Het publiek vergaapte zich aan de grootte van de windmolen. "Ik vind het heel interessant wat hier nou gaat gebeuren. Schitterend werk, wat die mensen allemaal voor elkaar krijgen", aldus toeschouwer Theo Heister.
Het duurt nog wel even voordat het hele windpark operatief is. De windmolen die donderdag is geplaatst start pas over een aantal weken met het opwekken van stroom. Groenendaal: "Het is de bedoeling dat deze binnen de komende twee á drie weken gaat draaien. Er wordt de komende week steeds ongeveer één turbine per week bijgezet en die zal een week of drie later gaan draaien. Eind augustus moet het hele windpark draaien."
